POWERH · 2026
Продаж квартир і будівництво забудовника в одній системі
CRM і ERP для забудовника, яку ми створили як власний продукт. Шахматка квартир, договори, графік робіт, якість і передача ключів зібрані в одній системі, тож відділ продажу й будівництво бачать одні й ті самі дані.

- Платформи
- Web, iOS, Android
- Рік
- 2026
Проєкт коротко

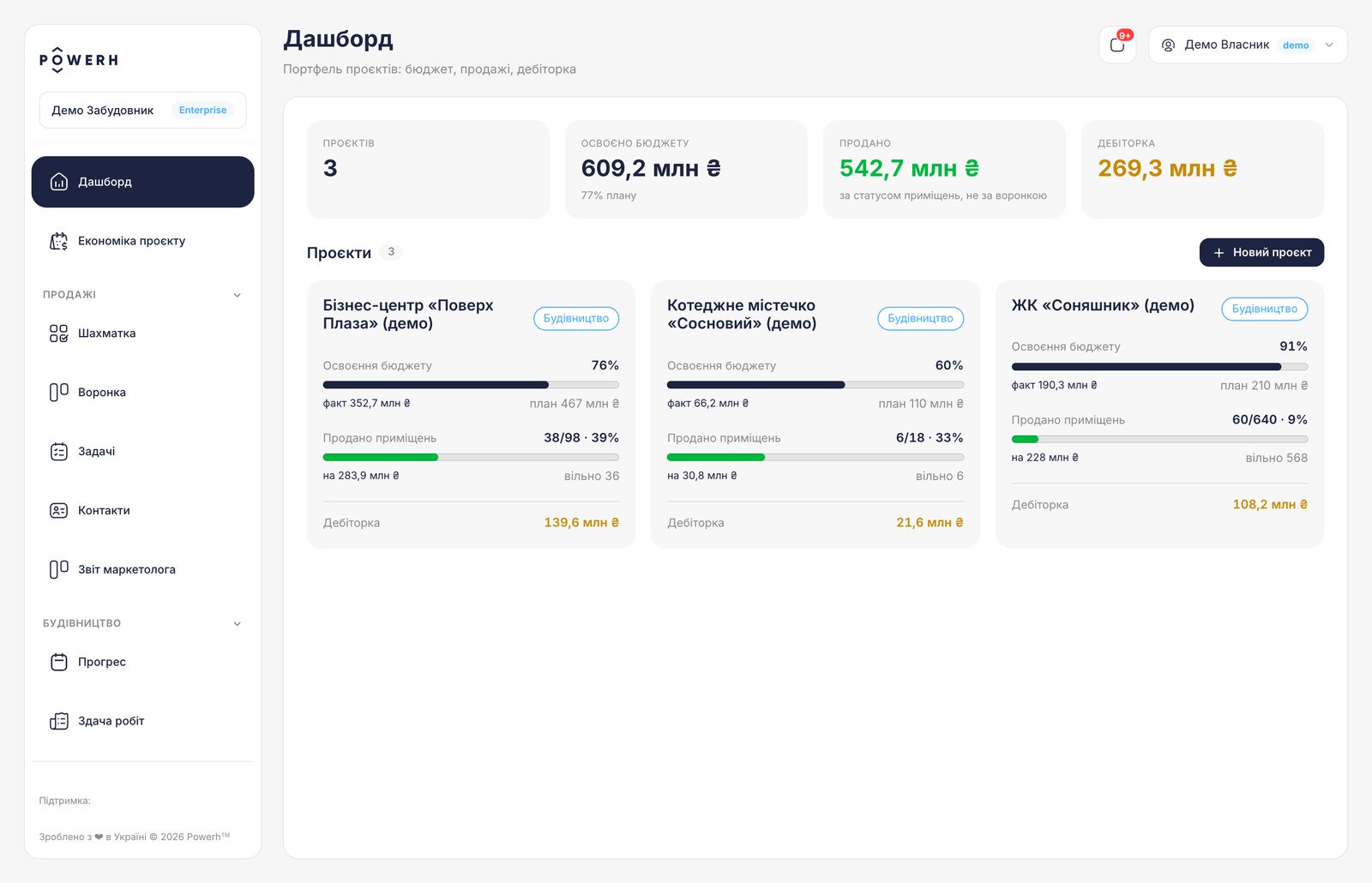

Звести в одну систему все, що забудовник веде в різних програмах і таблицях: продаж квартир, договори й платежі, графік робіт, дефекти й передачу ключів.
Ми зробили повний цикл: продукт і UX/UI, веб-система з модулями продажу, будівництва та якості, кабінет покупця, мобільний застосунок для всіх ролей, backend, сайт продукту українською й англійською та база знань.
Продукт працює: сайт powerh.io, публічне демо без реєстрації й довідка wiki.powerh.io.
- Продукт
- UX/UI
- Веб-система
- iOS
- Android
- Backend
- Сайт
- База знань
Продаж
Кожна квартира на своєму поверсі

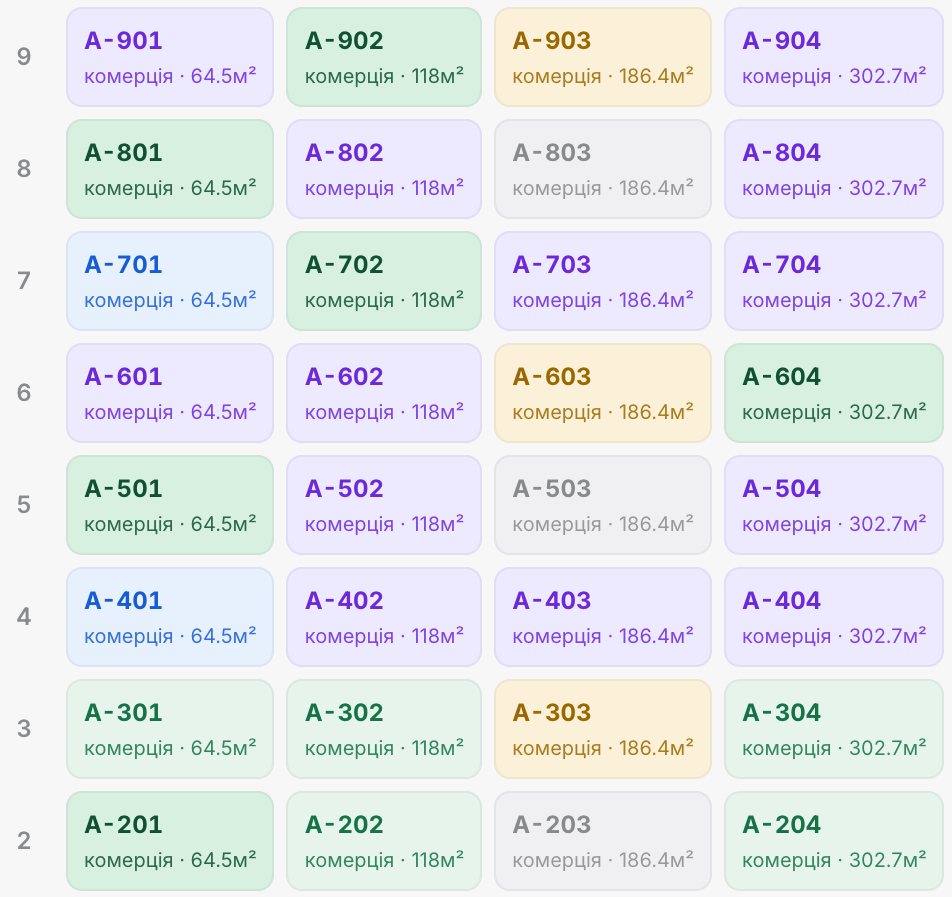

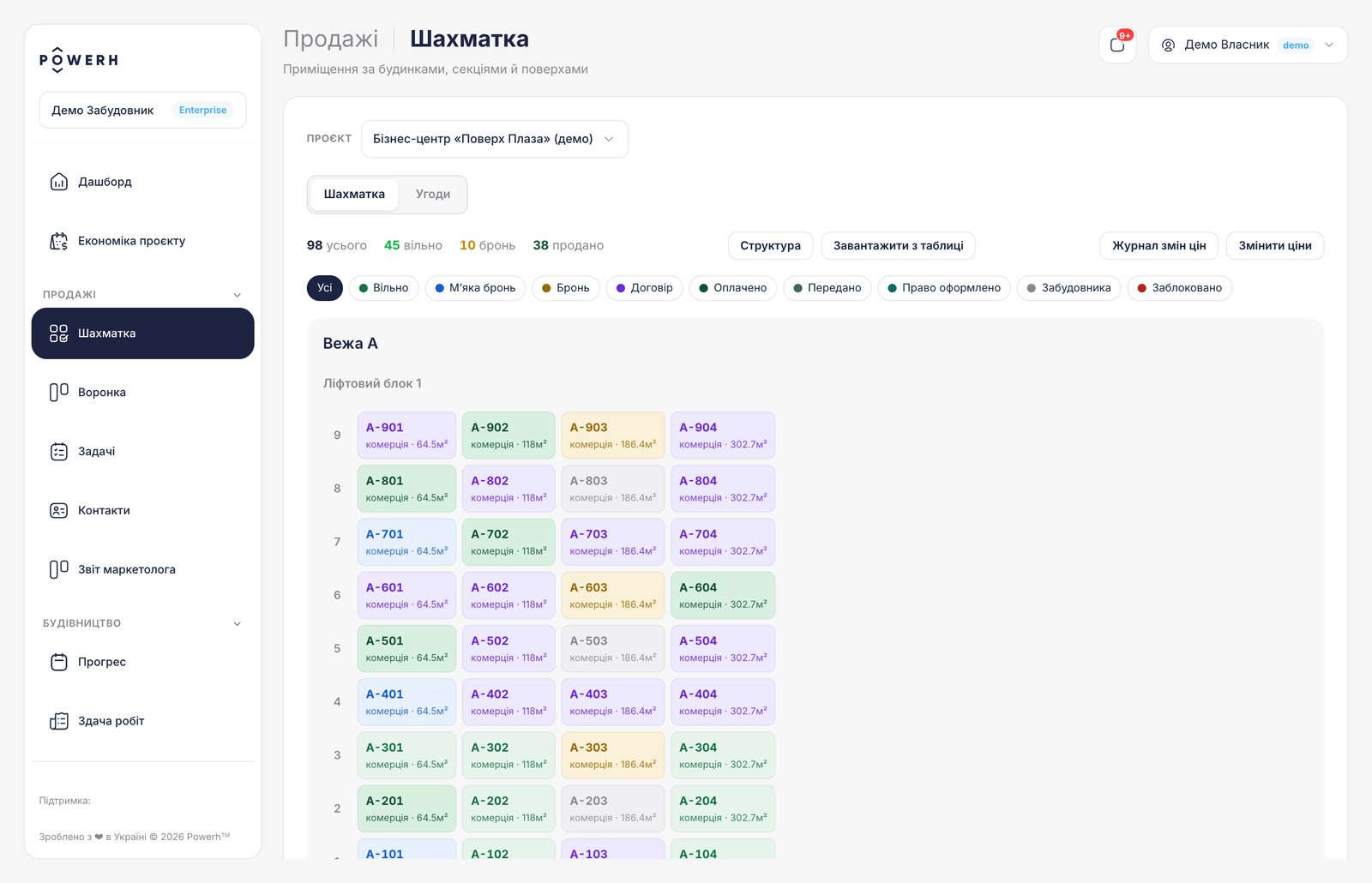

Шахматка розкладає квартири за будинками, секціями й поверхами. Колір клітинки показує статус: вільно, бронь, договір, оплачено, передано. Менеджер бачить, що можна продати, без дзвінка в сусідній відділ.

Статус видно з першого погляду



Будівництво
Графік, де видно критичний шлях

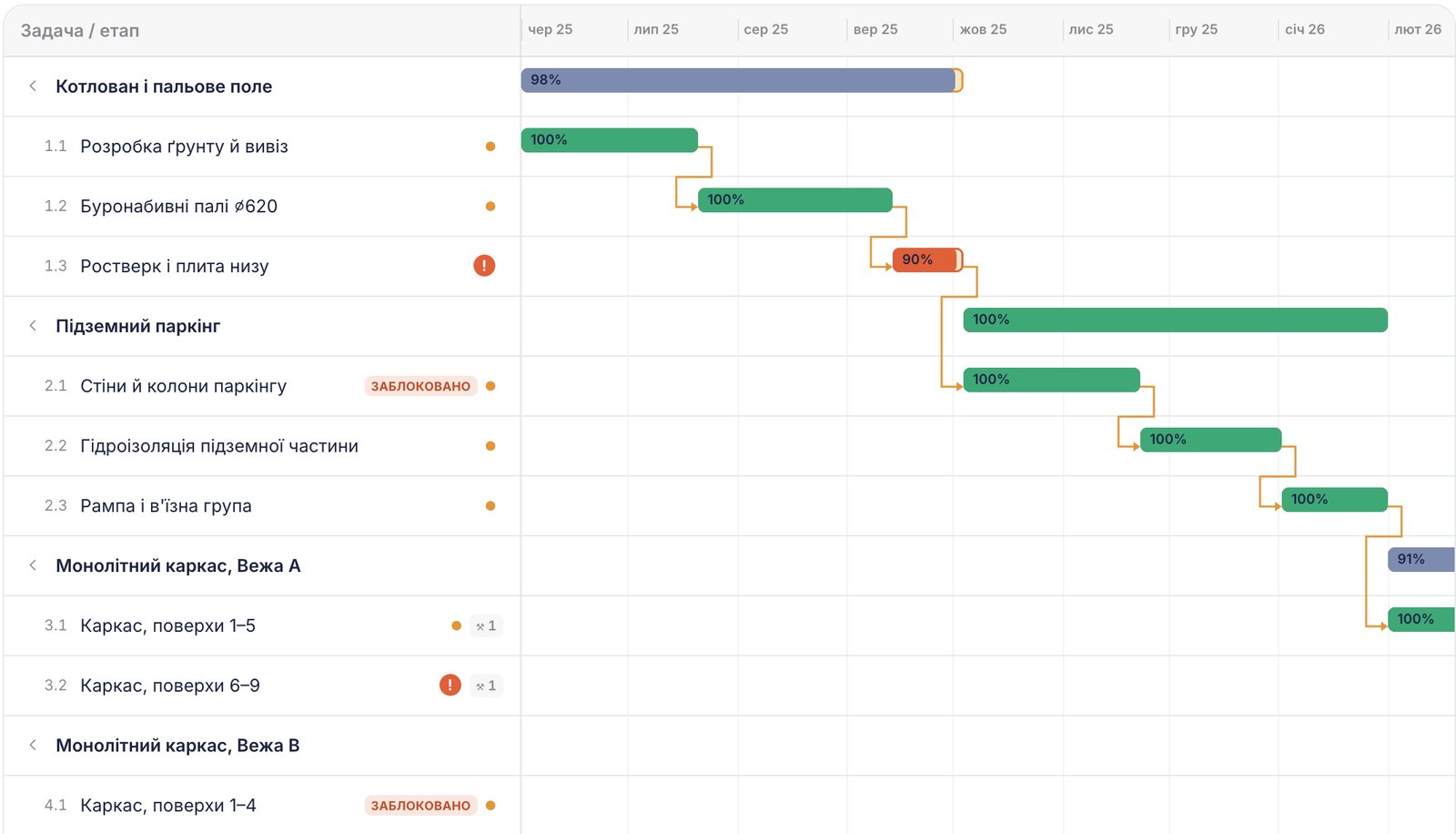

Роботи складені в дерево із залежностями. Прострочене й заблоковане підсвічується одразу, ще до наради, і затримку видно, поки її можна надолужити.

Кабінет покупця
«Покупець бачить лише те, що ви показали».Підказка з розділу «Хід будівництва»: етапи й новини потрапляють у кабінет покупця, лише коли забудовник їх відкрив.
Хід будівництва

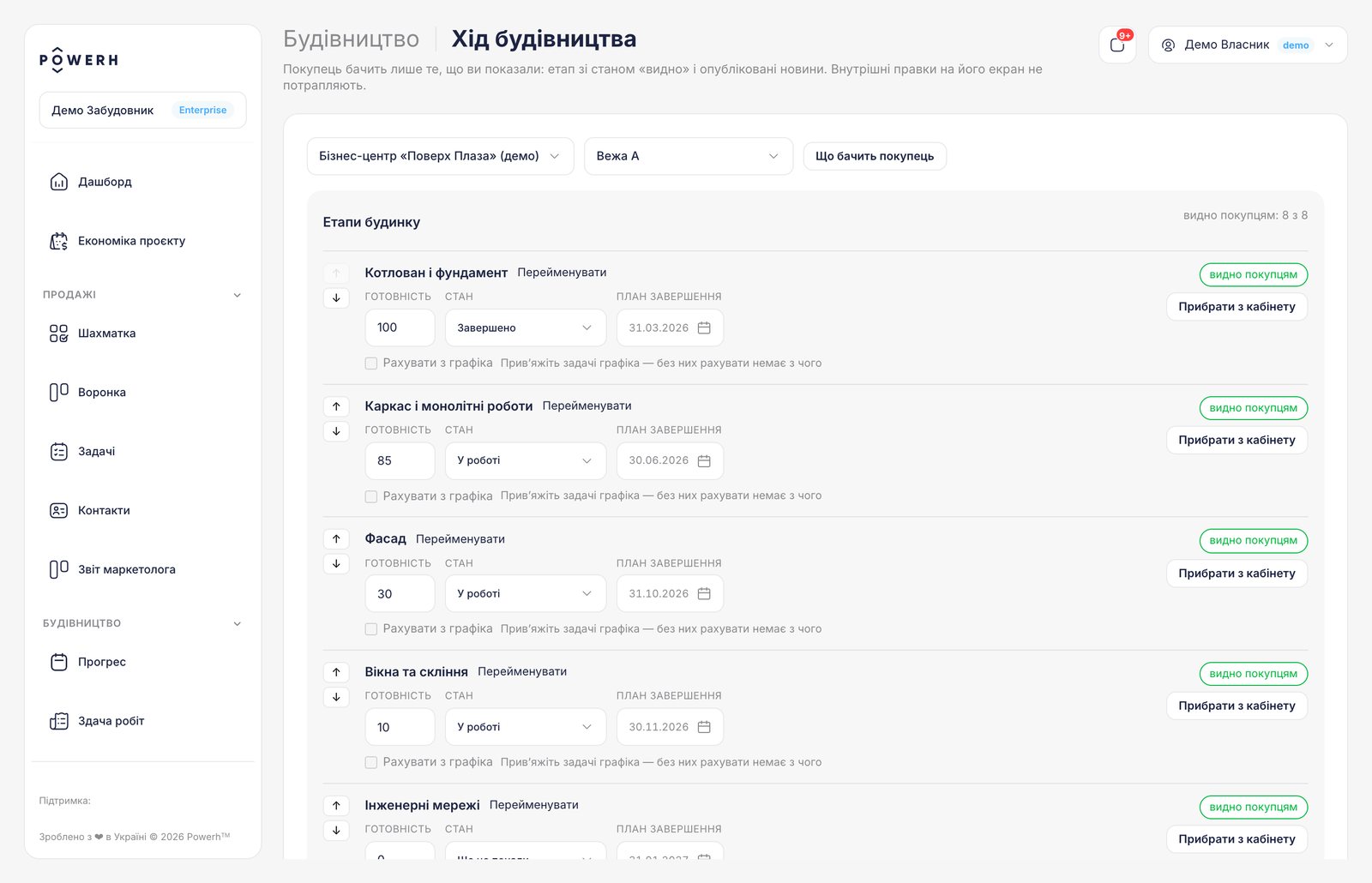

Етапи будинку в кабінеті покупця
Покупець сам бачить готовність, стан і план завершення кожного етапу, тому у відділ продажу дзвонять менше. Одна кнопка ховає етап із кабінету.

Якість і передача

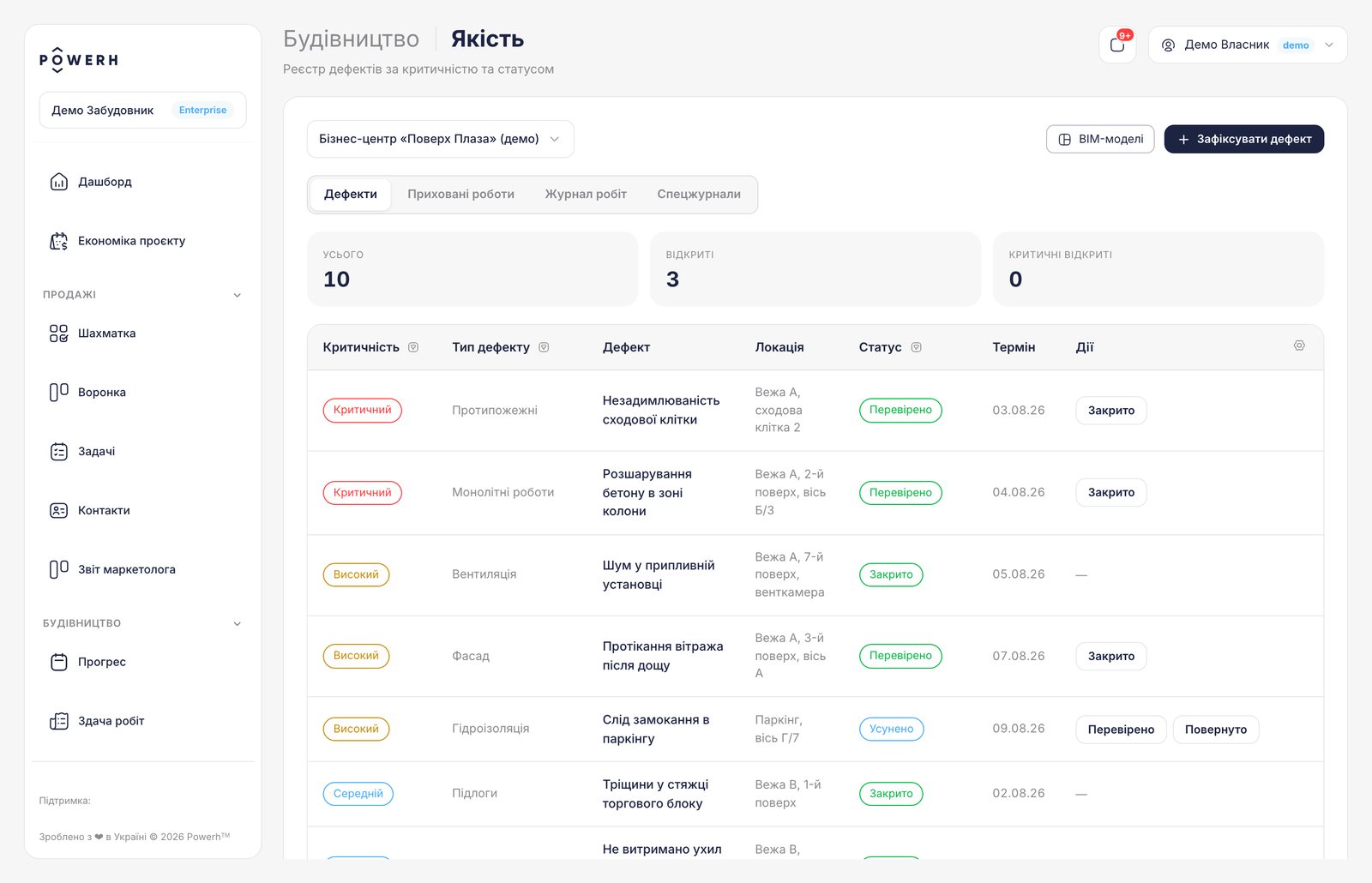

Від дефекту до ключів

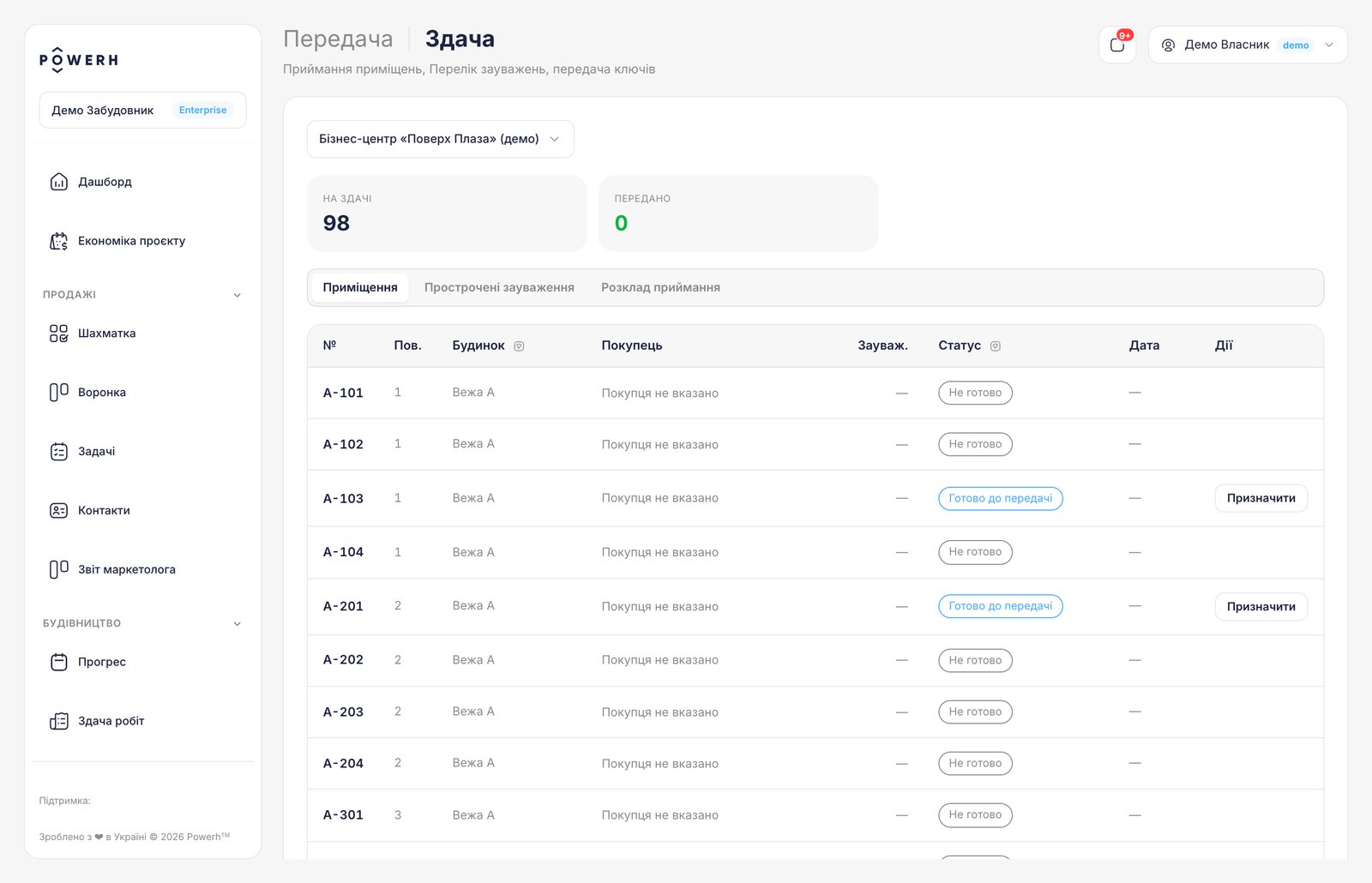

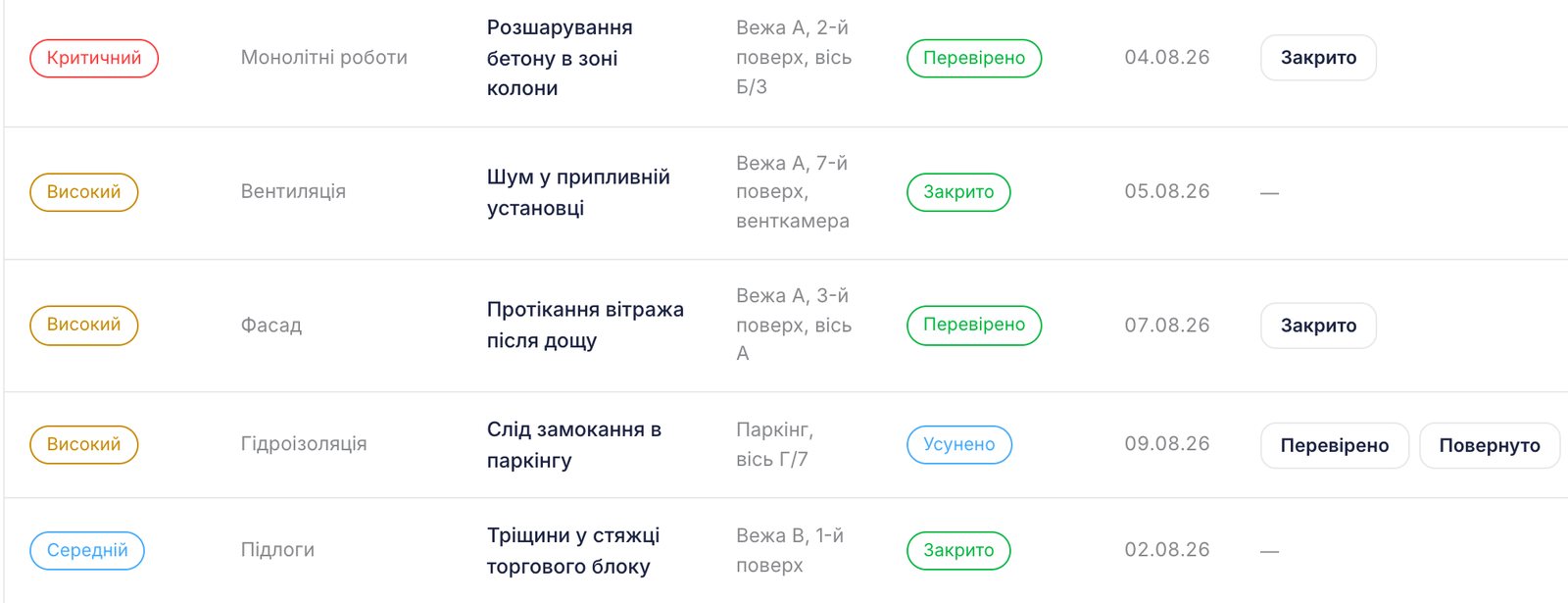

Реєстр веде дефекти за критичністю й локацією аж до осі, а далі йдуть приймання приміщень і розклад передачі. Жоден дефект не губиться між бригадою й технаглядом.


Модулі
Від першої заявки до ключів
Продаж
Воронка із заявками з сайту, шахматка квартир, броні без подвійного продажу, угоди.
Кабінет покупця
Покупець бачить свою квартиру, платежі й хід будівництва.
Договори й платежі

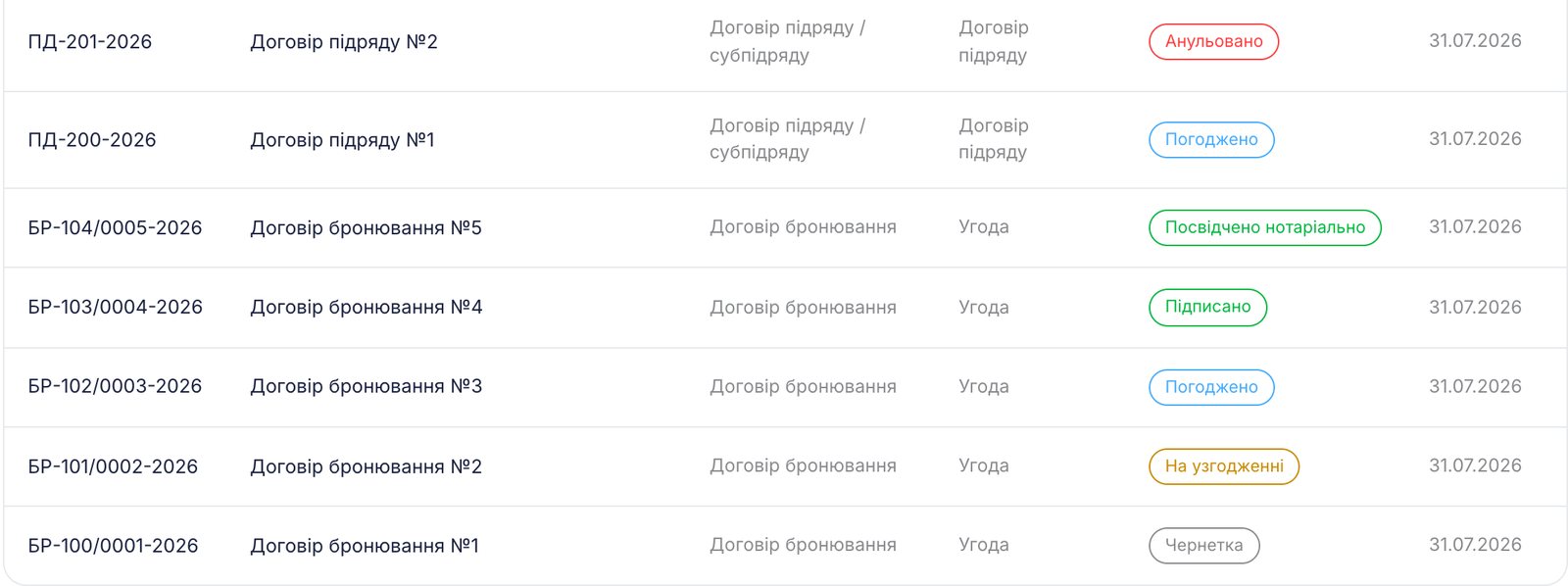

П’ять типів договорів і графіки платежів із контролем дебіторки.
Будівництво
Етапи й графік робіт, бюджет за статтями, закупівлі, наряди й акти підрядників.
Якість і приймання
Дефекти з фото й строками, приймання робіт і квартир, гарантія після передачі.
Мобільний застосунок
Один застосунок для всіх ролей: обходи, дефекти, наряди й перепустки зі смартфона.
Сайт продукту
Українською й англійською

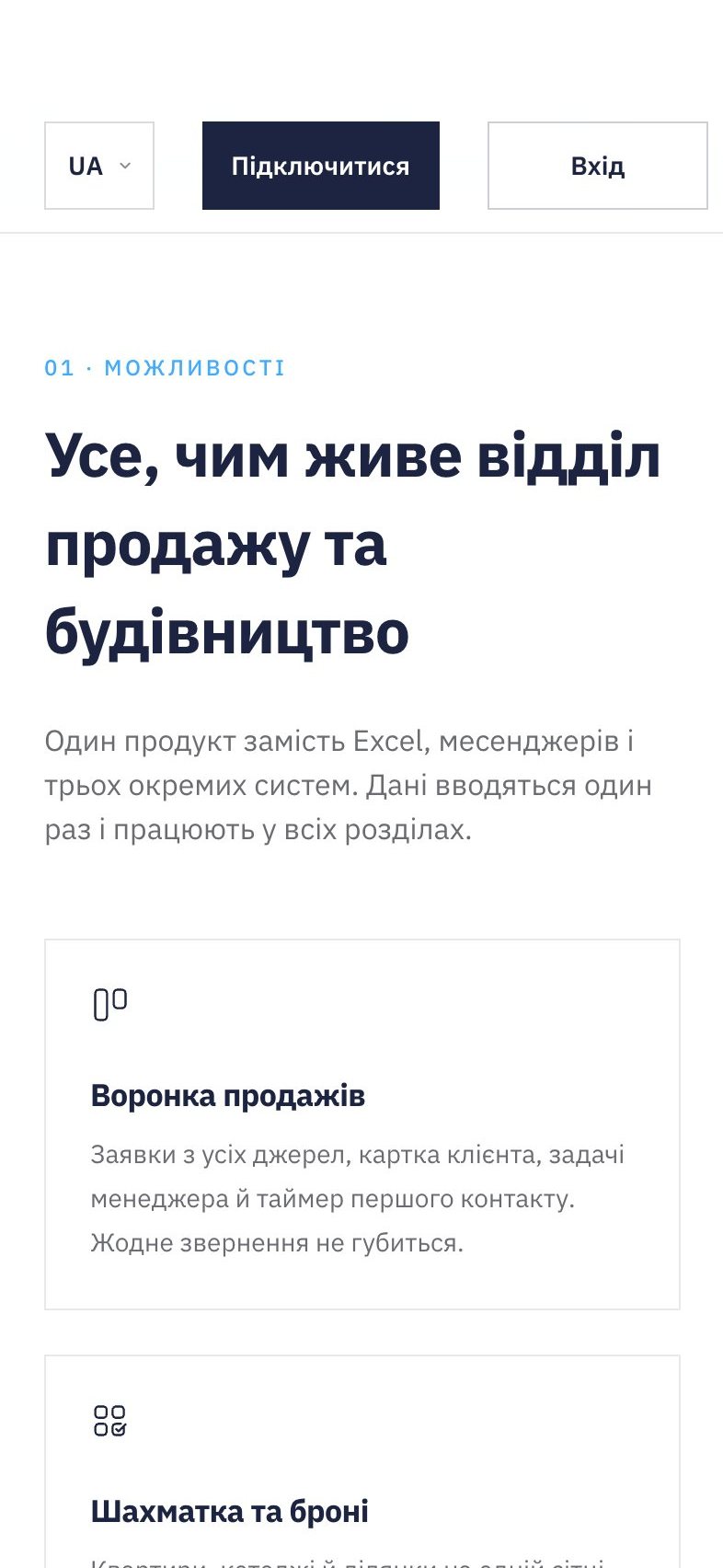

Сайт продукту, який ми зробили, веде від можливостей до демо без реєстрації й однаково зручний на телефоні.


Хочете так само?
Обговорімо ваш проєкт
CRM і ERP для забудовника: від першої заявки до передачі ключів.
